Электропроводка в доме под ключ: этапы работ и сроки

Электропроводка в доме под ключ: этапы работ и сроки фото

Новая электропроводка гарантирует безопасность, энергоэффективность и удобство управления бытовыми приборами. Чтобы получить предсказуемый результат, владельцы частных коттеджей всё чаще доверяют комплексную услугу Электромонтажные работы для частный дом, при которой подрядчик берёт на себя все задачи — от расчётов до ввода в эксплуатацию. Рассмотрим, как проходит каждый этап и сколько дней понадобится до включения последнего автоматического выключателя.

1. Проектирование (3–7 дней)

Электропроект отражает распределение нагрузок, силовые и слаботочные линии, схемы групповых автоматов, расчёт сечения кабеля и точек подключения. Инженер закладывает запас 20-25 % по мощности, учитывает этажность и перспективу подключения возобновляемых источников энергии. Согласование чертежей и спецификации материалов обычно занимает неделю.

2. Подготовительный демонтаж (1–2 дня)

Если дом реконструируется, старые алюминиевые провода и устаревшие автоматы демонтируются. При полном капитальном ремонте удаляются деревянные кабель-каналы, гофра и распределительные коробки; проёмы заделываются негорючими составами.

3. Разметка трасс и штробление (2–4 дня)

Мастера наносят лазерным уровнем горизонтали по линии 30 см от пола и 15 см от потолка, отмечают вертикали к розеткам и выключателям. После согласования высоты точек (стандарт — 90 см для розеток и 100–110 см для выключателей) выполняется штробление стен. В кирпиче и газобетоне оно идёт быстрее, в монолите требуется алмазная резка и пылеудаление.

4. Прокладка кабельных линий (2–3 дня)

Для силовой сети используют медный ВВГнг-LS 3×2,5 мм² на розеточные группы и 3×4-6 мм² на мощные нагрузки (электроплита, бойлер, зарядная станция EV). На освещение — 3×1,5 мм². Кабель укладывают в ПВХ-гофру или шумоизоляционные трубы, фиксируют клипсами через 40–50 см. Слаботочные линии (интернет, сигнализация) идут в отдельных штробах с интервалом не менее 20 см от силовых.

5. Установка подрозетников и распределительных коробок (1–2 дня)

Подрозетники выравнивают по единой оси с допуском ±1 мм — от этого зависит эстетика будущего рамочного блока. Рекомендуем пластиковые негорючие модели глубиной 60 мм: в них удобнее выполнять соединения WAGO.

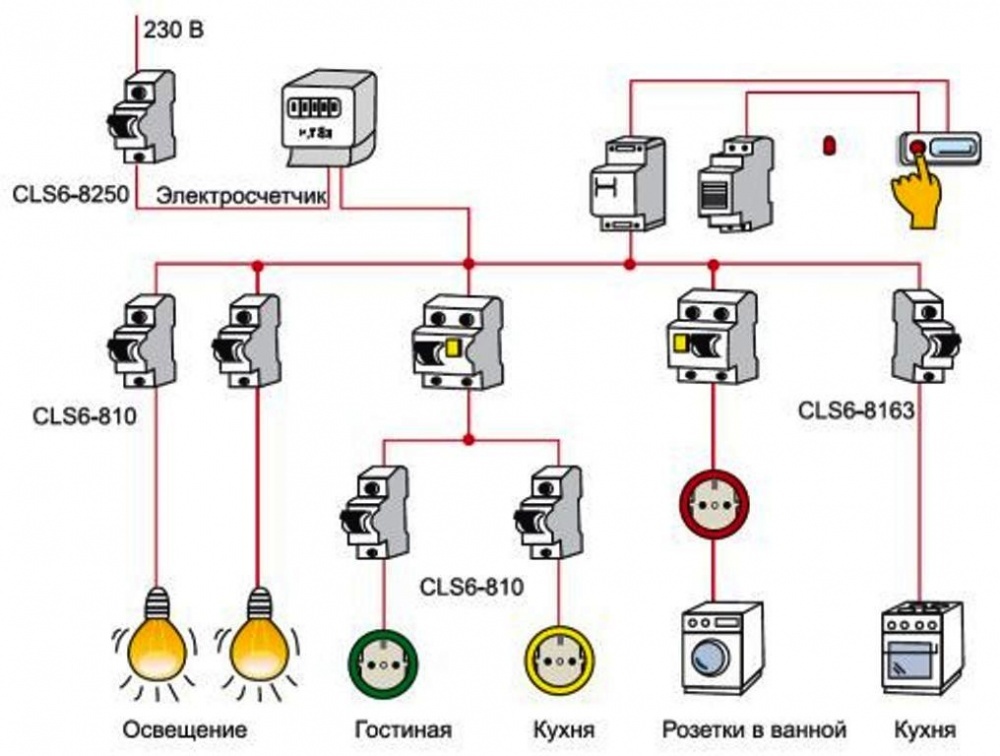

6. Сборка и монтаж электрощита (1 день в мастерской + 1 день на объекте)

Электрощит собирают на DIN-рейках: вводной автомат, УЗО/дифавтоматы по группам, реле контроля напряжения, контакторы и устройство защиты от импульсных перенапряжений. Шина PE/ N маркируется цветом, проводники подписываются. Заводская опрессовка наконечников сокращает время подключения на объекте до нескольких часов.

7. Штукатурка, финишная отделка и установка фурнитуры (после высыхания стен, 2–3 дня)

После проверки изоляции и пробного пуска трассы заштукатуривают. Через 5–7 дней устанавливают розетки, выключатели, розетки Ethernet и антенные выводы. Фурнитура монтируется без перекоса, усилие затяжки — до упора пластика в подрозетник.

8. Заключительные испытания и сдача объекта (1 день)

Инженер снимает показания мегаомметра, проверяет целостность контура заземления, подписывает акт скрытых работ. Клиент получает паспорт электроустановки и схему разводки на случай будущего обслуживания.

Суммарная продолжительность

Этап Минимум Максимум
Проект и смета 3 дня 7 дней
Демонтаж 1 2
Штробление 2 4
Прокладка кабеля 2 3
Подрозетники, коробки 1 2
Щит и подключение 2 2
Чистовая отделка 2 3
Испытания и сдача 1 1
Итого 14 дней 24 дня

Факторы, влияющие на сроки

  • Площадь и этажность: дом 150 м² монтируется быстрее, чем особняк 400 м².
  • Материал стен: штробление газобетона вдвое быстрее, чем железобетона.
  • Сложность сценариев умного дома и наличие генератора или солнечной станции.
  • Сезонность: зимой время высыхания штукатурки увеличивается на 1–2 дня.

Советы по оптимизации времени и бюджета

Закажите полный комплект кабелей и автоматики до начала работ — избегаете простоев. Согласуйте цвета рамок и бренды фурнитуры заранее: замена позиции в середине проекта вызывает задержку поставки. Если необходима временная электросхема для проживания, предусмотрите отдельный ввод с дифавтоматом 16 А и переносной щиток.

Электропроводка под ключ освобождает заказчика от десятков согласований и рисков. Чёткий график, заводская сборка щита и профессиональное оборудование позволяют уложиться в две-три недели даже при сложной конфигурации дома. Опытная бригада даст гарантию до 5 лет и обеспечит сервисное обслуживание без скрытых платежей. Заявка на расчёт занимает пять минут, а надёжное электроснабжение будет служить десятилетиями.
